Das neue Zentrallager

Inbetriebnahme Eichhof

Inbetriebnahme Eichhof

Mit der vollständigen Inbetriebnahme des neuen Zentrallagers am Standort Neumünster-Eichhof haben wir das größte Bauprojekt in unserer Unternehmensgeschichte erfolgreich abgeschlossen. Auf einer Lagerfläche von insgesamt 110.000 Quadratmetern und einer Gebäudehöhe von bis zu 36 Metern bietet der Standort modernste Bedingungen für die Belieferung unserer Kaufleute in ganz Schleswig-Holstein und dem Norden Hamburgs.

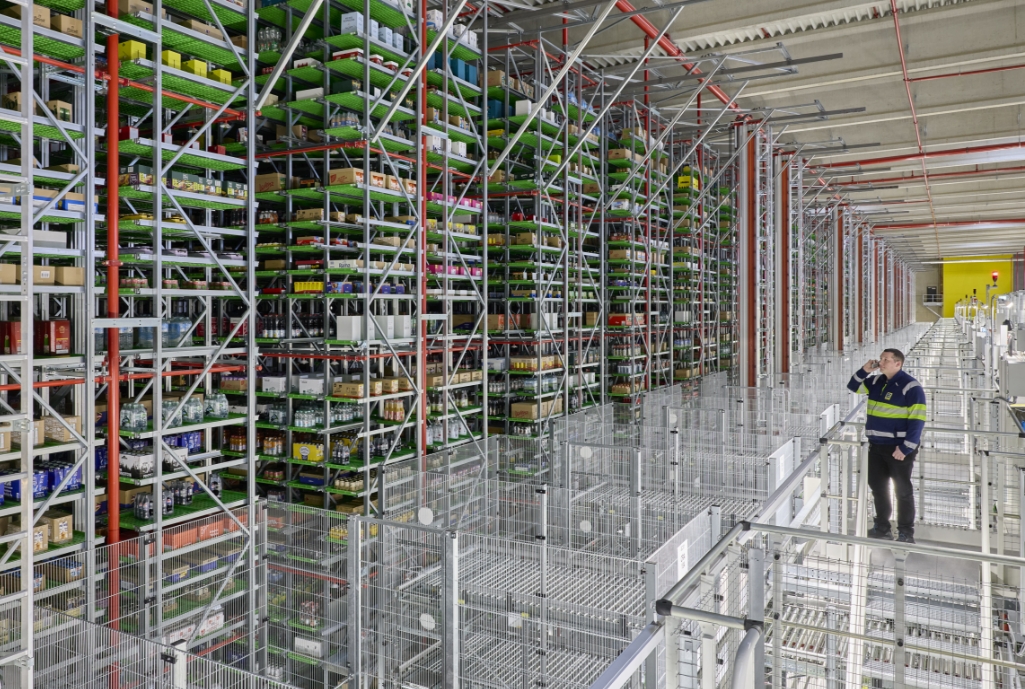

Das neue Logistiklager bündelt höchste Automatisierungsstandards und modernste Logistiksysteme, darunter die vollautomatischen Kommissionieranlagen für das Trockensortiment sowie Obst und Gemüse. Damit steigern wir die Effizienz unserer Logistikprozesse, schaffen eine zukunftsfähige Basis für die Belieferung unserer selbstständigen EDEKA-Kaufleute und heben unsere Leistungsfähigkeit auf ein neues Niveau.

Bei der Projektplanung standen die drei Schwerpunktthemen Wirtschaftlichkeit, Mensch und Nachhaltigkeit im Mittelpunkt: Begrünte Dachflächen, großflächige Photovoltaikanlagen, Grauwasser- und Abwärmenutzung sowie energieeffiziente LED-Beleuchtung mit Präsenzerkennung tragen zu einem ressourcenschonenden Betrieb bei. Rund 800 Mitarbeitende aus Logistik und Verwaltung arbeiten im Lager Eichhof, das mit der vollständigen Inbetriebnahme zu den modernsten Logistikzentren im deutschen Lebensmitteleinzelhandel zählt.

Fortschritte 2025:
Fortschritte 2025:
Inbetriebnahme der Witron-Anlage und Parallelbetrieb Trockensortiment
Inbetriebnahme der Witron-
Anlage und Parallelbetrieb
Trockensortiment

Im Jahr 2025 wurden bereits entscheidende Meilensteine beim Innenausbau des Trockensortimentslagers erreicht: Die vollautomatische Witron-Kommissionieranlage für das Trockensortiment wurde im Juli erfolgreich in Betrieb genommen. Nach einer Testphase erfolgte der schrittweise Hochlauf, um Arbeitsprozesse anzupassen, Mitarbeitende anzulernen und gleichzeitig eine stabile Auslieferung an unsere Märkte zu gewährleisten. Ab September wurde das Trockensortiment schließlich im Doppelbetrieb mit dem bisherigen Lager in Neumünster Gadeland kommissioniert. Der Parallelbetrieb gewährleistete eine kontinuierliche Versorgung unserer Märkte und erlaubte, die Systeme unter realen Bedingungen zu testen und zu optimieren.

2026 – Hochlauf, Umzug und vollständige Inbetriebnahme
2026 – Hochlauf, Umzug und
vollständige Inbetriebnahme

Im Jahr 2026 wurde der Hochlauf des Trockensortimentslagers fortgesetzt. Die gesamte Ware aus dem bisherigen Lager in Neumünster Gadeland wurde in zwei Umzügen in das neue Logistikzentrum am Eichhof verlagert. Insgesamt wurden mithilfe von 270 Mitarbeitenden 13.000 Paletten in 380 Touren umgezogen. Die feierliche Inbetriebnahme Anfang März setzte den Startpunkt für die vollständige Belieferung der EDEKA-Märkte vom neuen Logistikstandort aus. Dieser Schritt markierte zugleich den erfolgreichen Abschluss des Gesamtprojektes.

Offizielle Inbetriebnahme mit Vertreter:innen von EDEKA Nord, des Wirtschaftsministeriums des Landes Schleswig-Holstein und der Stadt Neumünster.

Ministerpräsident Daniel Günther machte sich bereits im September 2025 einen Eindruck vom neuen Zentrallager.
Bildcredit: Staatskanzlei Schleswig-Holstein

<
>

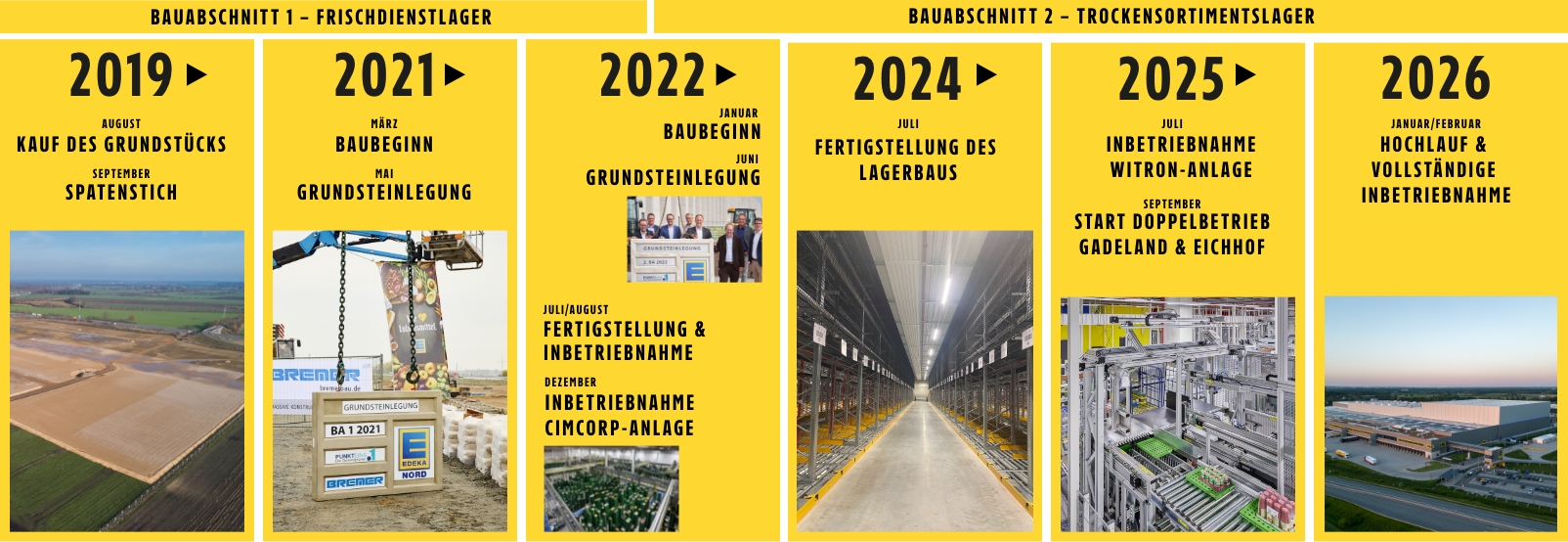

Zeitlicher Ablauf
Zeitlicher Ablauf

Das Bauprojekt wurde planmäßig in zwei Abschnitten realisiert. Im ersten Bauabschnitt entstand das Frischdienstlager inklusive Sozialräumen für die Mitarbeitenden sowie einer Kantine. Im zweiten Bauabschnitt wurde das Trockensortimentslager gebaut. Hier wurde ebenfalls ein Lager für Tiefkühlware, eine Leerguthalle und eine Sortieranlage für Mehrweggetränke integriert. Im Rahmen des zweiten Bauabschnitts wurden zudem eine Betriebstankstelle, eine LKW-Werkstatt, ein Parkhaus sowie eine weitere Kantine für Mitarbeitende und Besucher:innen errichtet.

Von der Planung bis zum laufenden Betrieb: der Entstehungsprozess unseres neuen Zentrallagers in Neumünster im Zeitverlauf.

„Dieser hochmoderne neue Logistikstandort setzt Maßstäbe in Effizienz und Automatisierungsgrad und hebt die Leistungsfähigkeit unserer Logistik auf ein neues Niveau. Er bietet modernste Arbeitsbedingungen und schafft optimale Voraussetzungen für eine leistungsstarke und zukunftsfähige Versorgung unserer Kaufleute. Besonderer Dank gilt allen Projektbeteiligten und Mitarbeitenden, die dieses Vorhaben mit großem Engagement geplant, gesteuert und bis zur erfolgreichen Inbetriebnahme begleitet haben.“

Klas Mahlstedt,
Geschäftsbereichsleiter Logistik EDEKA Nord

110.000
m2
Lagerfläche
>36
meter
hoch
189

Verladetore
21.000
m2
PV-fläche
23.000
m2
Begrünte Dachfläche
rund
800
Mitarbeitende

„Mit der vollständigen Inbetriebnahme unseres Zentrallagers am Eichhof haben wir einen zentralen Meilenstein in unserem Projekt Logistik 2030 erreicht und legen ein starkes Fundament für die Zukunft von EDEKA Nord. Der neue Standort schafft wichtige Wachstumspotenziale für unsere selbstständigen Kaufleute und stärkt nachhaltig ihre Wettbewerbsfähigkeit. Gleichzeitig sind wir bestens aufgestellt, um auch zukünftig steigende Anforderungen an unsere Logistik erfolgreich zu bewältigen und weiter zu wachsen.“

Frank Breuer,
Geschäftsführer EDEKA Nord
